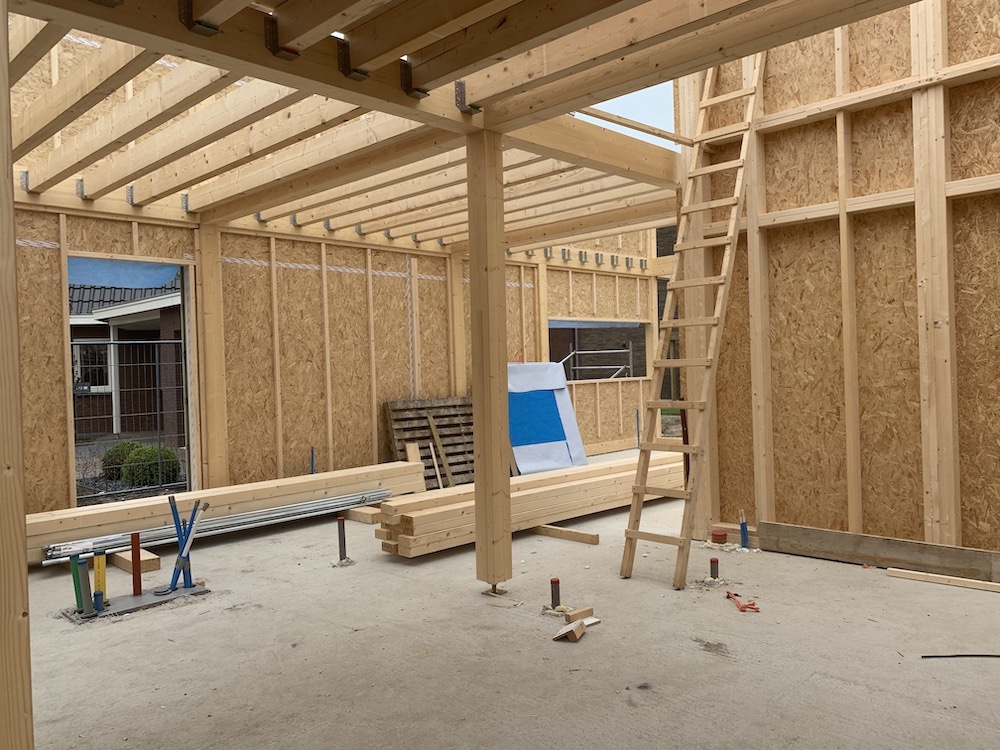

Hier nadert de bouw het einde; de oplevering staat gepland voor 5 juni
Vanochtend was het spitsuur op de bouw:
- schoonmaakbeurt door een professioneel schoonmaakbedrijf
- laatste puntes vwb de elektra en het installeren van inbouwspotjes & gevelverlichting door de elektricien
- plaatsen van plinten, aftimmerwerkzaamheden ed. door de timmermannen
- verkeerde wtw was geinstalleerd (Zehnder WHR950), deze wordt nu vervangen door de juiste type (Zehnder Q450) door de installateur
- tegelwerk kelderkast door de tegelzetter
- plaatsen trap naar zolder door de interieurbouwer
Na de oplevering staat het volgende op het programma:
- opstookprotocol
- egaliseren vloeren en het leggen van de vloerbekleding (14 en 18 juni)
- plaatsen van keuken en bijkeuken (19-21 juni)
- het schilderwerk (laatste week juni / eerste week juli)
- bestrating en tuinwerkzaamheden (in juni)
- raambekleding (nader te bepalen)
We zijn uitermate tevreden over de aannemer. De vaart zit er vanaf de start goed in (totale duur 8,5 maand) en de communicatie verloopt snel en soepel.
Bedankt voor alle tips en adviezen en geweldig de hoeveelheid info die uit de relevante fora te halen zijn!
