Dat was ik

Ondertussen iets meer dan een maand verder na oplevering maar vanwege de drukte eigenlijk nog niet echt tijd gehad om wat te schrijven.
Om te beginnen hebben ze nu bijna al onze opleverpunten opgelost.
Maandag komt de spuiter voor het plafond en wordt er een elektra leiding omgelegd en bedraad.

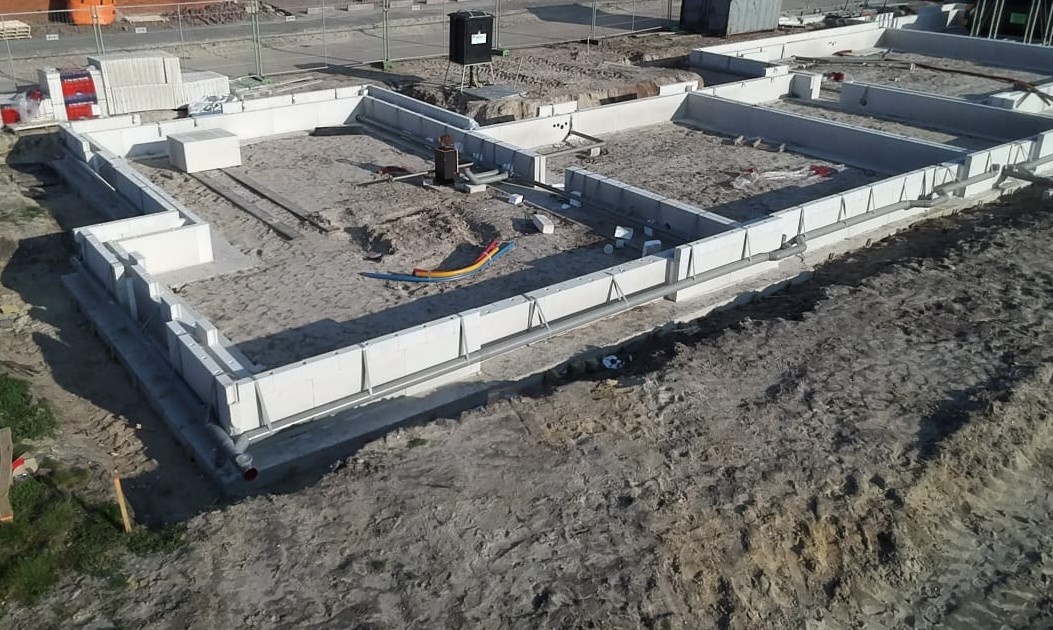

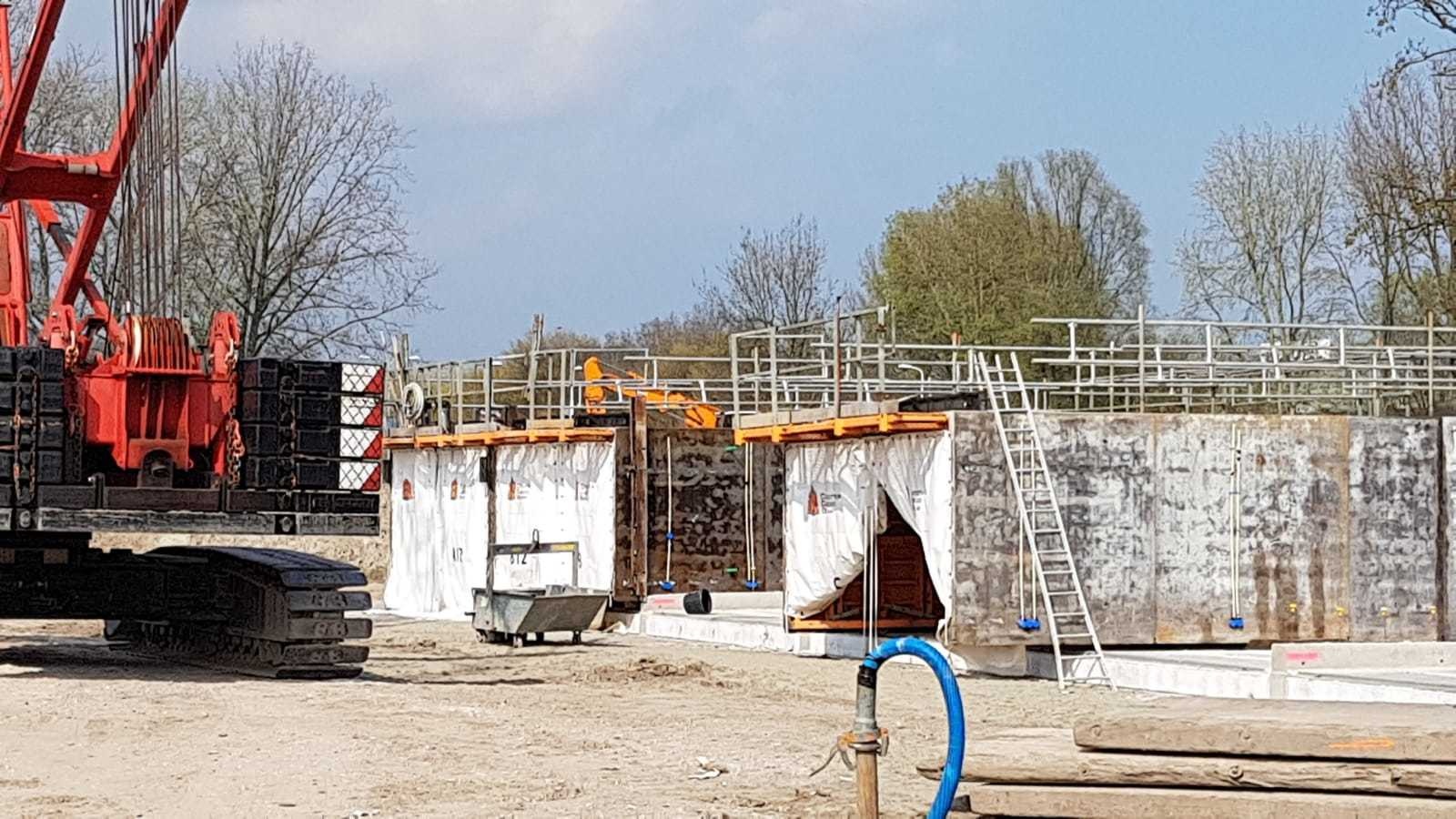

Korte impressie van hoe het er nu een beetje uitziet:
Waar wij nog tegen aan waren gelopen na oplevering:
- Houten onderkant van het kozijn aan de tuinkant was te hoog. Vloer kon hierdoor niet doorgelegd worden. Bij de buren hebben ze het geegalisseerd, en wij kregen te horen dat het binnen de marges viel.

Uiteindelijk zelf maar gedaan i.v.m. de planning die anders veel verder ging uitlopen.
- Schakelaars voor de keuken niet goed aangesloten waardoor een enkele dimmer niet mogelijk was voor onze koof. (stond op een wisselschakelaar, moesten ze een nieuwe aansluiting voor maken).
- Ontbreken loze leiding op zolder. Leek er allemaal te zitten, tot we er achter kwamen dat een loze leiding niet doorliep naar de meterkast maar naar de andere kant van de zolder.
- Vloerverwarming verkeerd om aangesloten.
- Elektra aansluiting badkamer te laag (hadden wij over het hoofd gezien). De aansluiting zit nu achter de kraan en hebben nu zelf een elektrapunt gemaakt op de juiste hoogte doormiddel van aftappen bij de wastafelverlichting.
- Gat in het plafond (kanaalplaat) van de slaapkamer bleef maar vocht lekken. Ze hebben het nu na 2 maanden (volgens hun) goed dichtgemaakt al heb ik daar zelf wel wat twijfels over. Hopen dat het niet na een paar weken weer begint te lekken.
Dan nog wat zaken die anders liepen/lopen dan we hadden gehoopt:
- Stukadoor had onze afspraak verwisseld met iemand anders. Die kon pas later beginnen waardoor zaken moesten worden uitgesteld.
- Keuken niet volledig omdat het blad was gescheurd, krijgen nu hopelijk over 2 weken pas een nieuw blad.
- Vloeregalisatie voor het PVC op de eerste verdieping niet goed uitgevoerd. Zitten op sommige punten aardig wat hobbels in. Ze gaan dit nu proberen bij te schuren, maarrrr dit doen ze nu nog niet, want de egaline droogt te langzaam. Zou binnen 24u goed moeten zijn geweest volgens hun, echter zijn we nu 3 dagen verder met nog steeds een vochtpercentage van boven de 40%.
- Douchewand en deur werden ingemeten waarna bleek dat de vloer niet recht was en dat de deur maatwerk ging worden. Is ondertussen al 4 weken geleden en tot heden nog geen plaatsingsdatum ontvangen.
Door alles aardig uit schema gelopen, en kunnen daardoor dit weekend nog niet van ons huis gaan genieten. Toch nog wat meer geduld nodig helaas.
